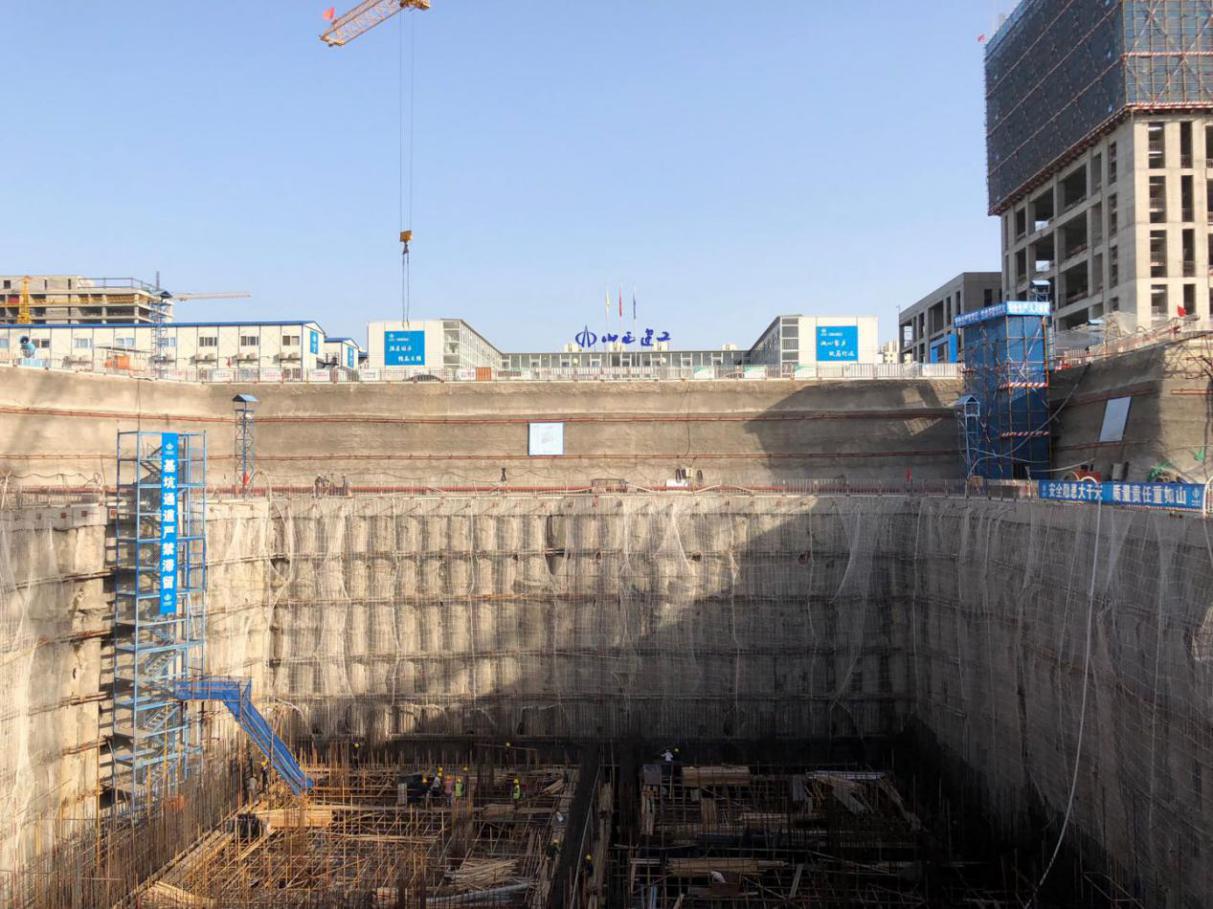

克日,,,,随着最后一方混凝土浇筑完成,,,,由山西建投建工集团承建的中石化能源中心项目31.4米超深基坑及地下结构顺遂冲出正负零。。。。。该项目的超深基坑是海内房建工程接纳桩锚支护系统施工最深的基坑,,,,受到天下各大媒体的高度关注,,,,《山西日报》还将该项目作为山西在天下工业领域之“最”举行重点报道。。。。。

给力!山西建投建工集团承建的31.4米“超深基坑之最”顺遂冲出正负零-402cc永利集团

中石化项目能源中心修建面积12556平方米,,,,地上3层,,,,地下4层,,,,其中地下修建面积9512平方米米,,,,基坑深度为31.4米。。。。。深基坑施工历时240天,,,,开挖面积约4600平方米,,,,于3月19日见底。。。。。

给力!山西建投建工集团承建的31.4米“超深基坑之最”顺遂冲出正负零-402cc永利集团

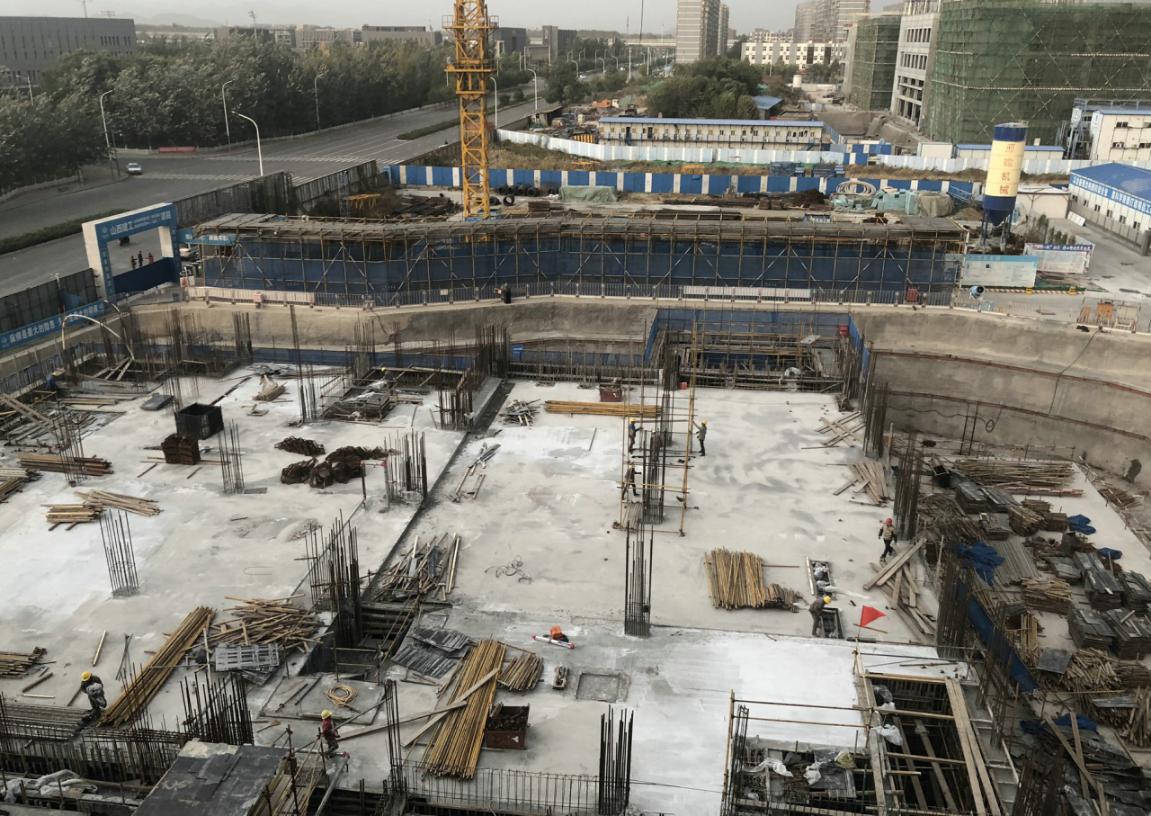

项目部战胜了地下水位高、基坑深度大、支护难度大的难题,,,,首次将桩锚支护系统运用到超深基坑的施工中,,,,大大节约了工期和造价。。。。。在地下结构施工时代又履历了地下空间狭窄、降排水控制难、物资吊运难、钢筋麋集、结构构件截面大、悬挑结构多等难题。。。。。夏日天气炎热,,,,一连十几天的40℃高温天气,,,,项目治理职员陪同施工职员一起,,,,尽可能的增添夜间事情时间,,,,为完成施工内容加班加点。。。。。雨期降水绵延,,,,基坑内作业难度大,,,,对支护结构的影响更大,,,,为预防雨水带来的各项清静隐患,,,,项目设置了上部挡水、侧壁防护、坑内疏排的综合治理步伐,,,,包管了施工的清静。。。。。针对超大截面墙体的施工,,,,项目职员群策群力,,,,体例了专项施工方案,,,,最终成型效果好、无渗漏。。。。。针对证料运输难度大问题,,,,在原妄想的一台塔吊之外,,,,增添一台钢筋吊运专用塔吊,,,,加速了施工进度。。。。。

在地下结构中,,,,各层安排差别,,,,截面转变多,,,,尤其在各层均有外悬挑结构,,,,为组织施工增添了难度。。。。。为此项目制订了悬挑板位置先防水后结构的倒置式施工顺序,,,,在不影响防水效果和结构强度的情形下,,,,凭证上部结构施工、下部提前插入防水及回填的要求,,,,完成了施工使命。。。。。尤其是狭窄空间施事情业面中,,,,项目实时送风,,,,举行实验氧气监测,,,,清静员实验监护的步伐,,,,与施工职员一起,,,,顺遂完成了下部作业内容。。。。。

给力!山西建投建工集团承建的31.4米“超深基坑之最”顺遂冲出正负零-402cc永利集团

施工时代,,,,项目部对工程进度、质量及清静划分设专人认真,,,,同时制订值班表,,,,项目班子成员轮流值班,,,,监视劳务班组加班作业,,,,促使每道环节有条不紊高效的衔接起来。。。。。经由不懈起劲,,,,战胜重重难题,,,,项目事情职员最终完成了阶段性目的,,,,确保项目顺遂冲出正负零,,,,为完善履约涤讪了坚实的基础。。。。。

“若是将整个项目402cc永利集团比喻成一场战争,,,,那么当能源中心顺遂抵达正负零时,,,,这即是这场战争的转折点,,,,这是项目部所有人用汗水赢来的胜利,,,,这是团队带来的胜利。。。。。最难的一段路即将走完,,,,我们将继续起劲,,,,顺遂完成工程的后续施工内容。。。。。”项目手艺认真人李龙说。。。。。
